住宅 施工事例
吹抜け階段のある家
福山市東部
| 2021年6月 | 2021年7月 | 2021年8月 | 2021年9月 |
|---|---|---|---|
| 地盤調査 建築確認申請 | 地盤改良(柱状改良) 基礎工事 | 木造躯体建て方 屋根工事 外部建具工事 給排水配管工事 電気工事 ユニットバス設置 | 外壁工事 内部造作工事 電気工事 樋工事 |
| 2021年10月 | 2021年11月 | ||
|---|---|---|---|
| 内部造作工事 換気システム工事 内装工事 設備機器取付 外構工事 | 本体仕上げ工事 外構工事 工事完了 お引渡し |
地鎮祭
2021年7月吉日

-

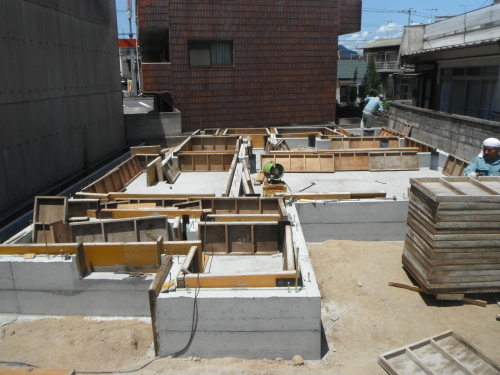

地盤改良・基礎工事
2021年7月

柱状改良工事(深層地盤改良)
地盤内に固化材スラリー(セメント系固化材と水を練り混ぜた液体)を注入しながら、機械で掘削・撹拌し、円柱状の改良体(コラム)を形成する地盤改良工法です。
予定通りに深層地盤改良(セミパイル)による地盤補強を行いました。径 40cmの大きさを 4~4.5mの深さで行います。写真は、アースドリルで地面に穴を掘り込み、スラリーを注入しているところです。
基礎工事は、天候の様子を伺いながら、工程を臨機応変かつ慎重に組みます。

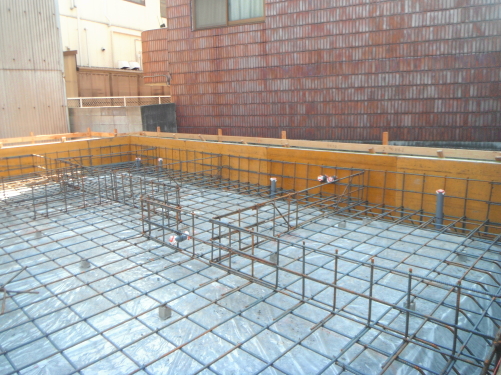

防湿シートを敷き、土間の鉄筋を浮かせて敷いて、生コンクリートコンクリートを均しながら打ちます。
鉄筋は、厚みの中央に入って、コンクリートの中心にくるように配置をしておくことが大切です。いわゆるかぶり厚がないと鉄筋コンクリートの強度がでないからです。
配筋(鉄筋を並べること)完了後、社内検査、および第三者検査機関の検査を受けます。第三者検査機関の検査は、住宅瑕疵担保保証の保険を受けるために必要です。
コンクリートを打ち終えたら、コンクリートが硬化するまでそのままで養生をします。
保湿状態での打設が一番強固に固まります。

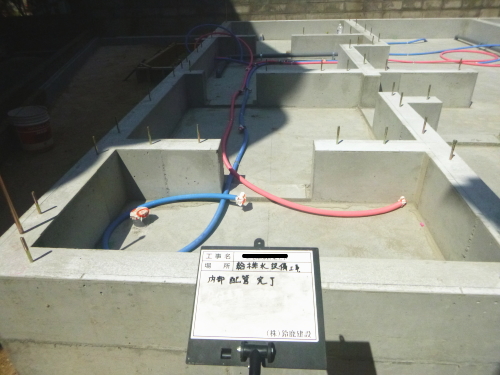

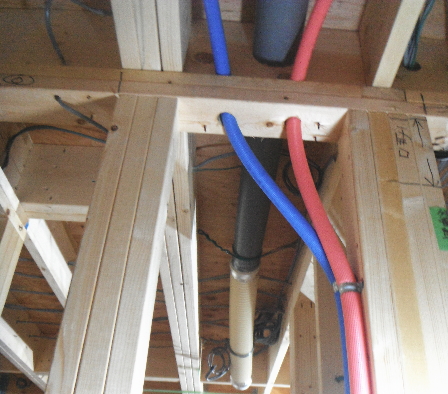

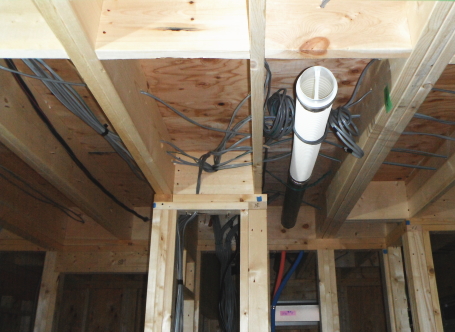

基礎工事が終わると、給排水配管工事を行います。勾配を確認しながら、念入りに配管を組み合わせて埋め戻します。 -

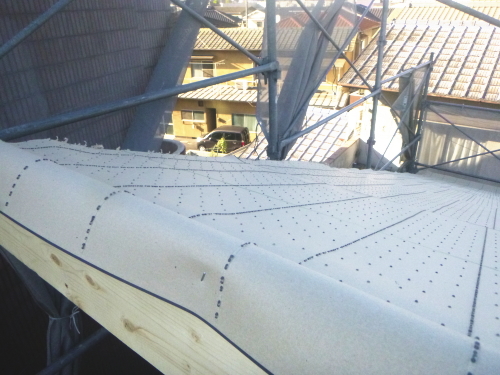

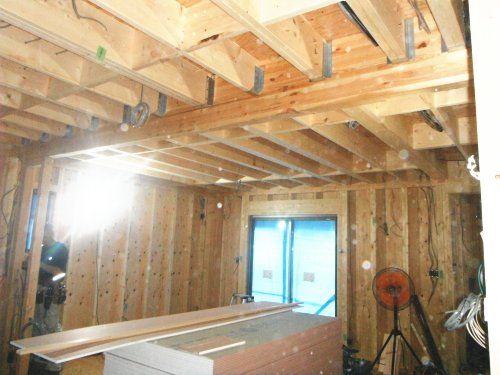

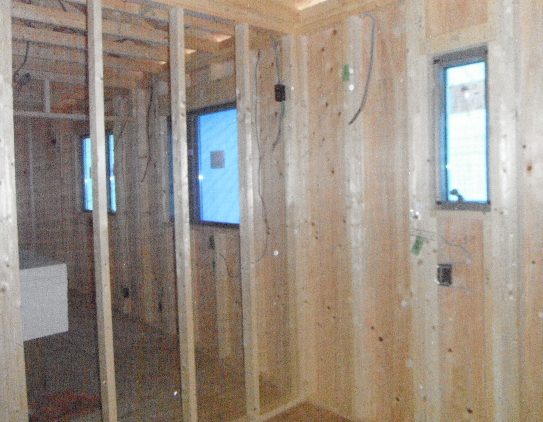

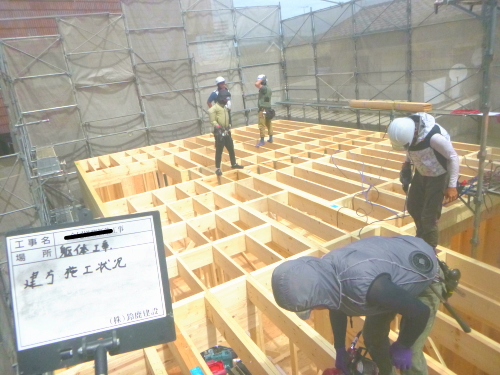

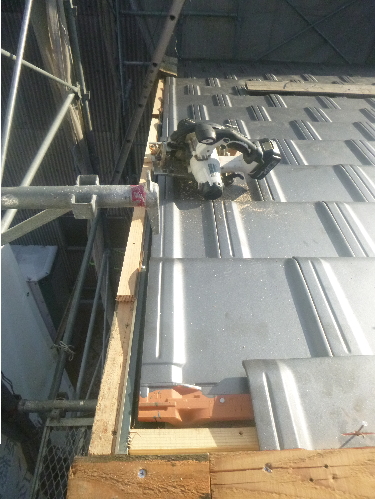

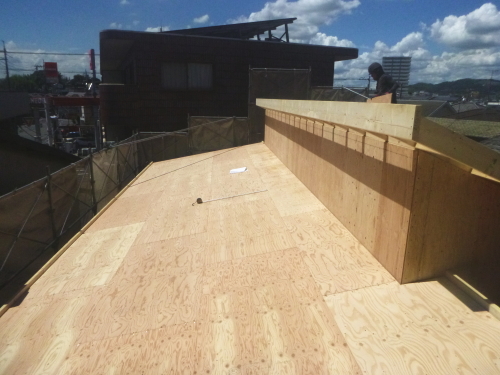

躯体建て方
2021年8月上旬

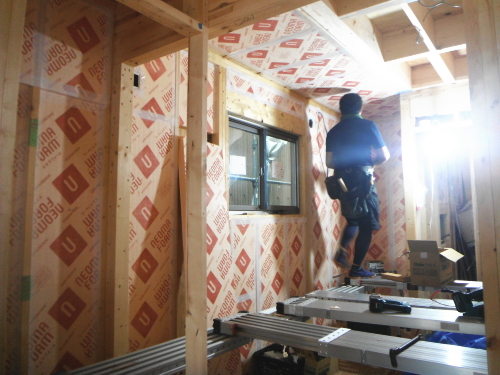

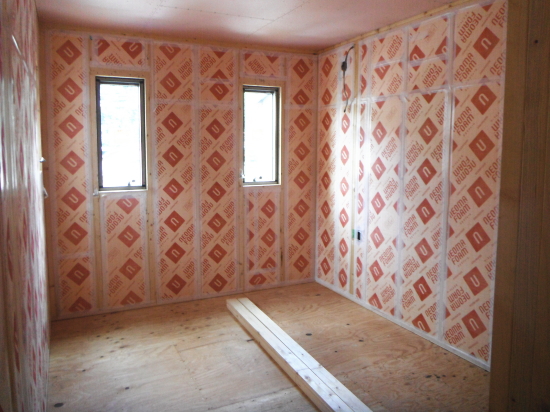

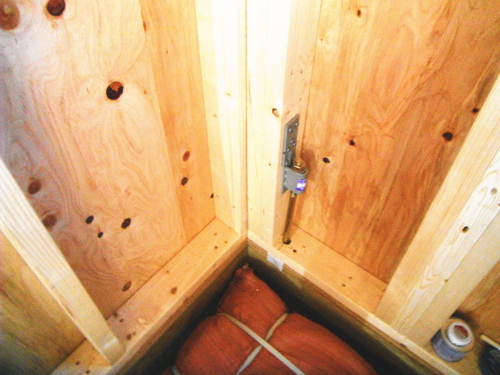

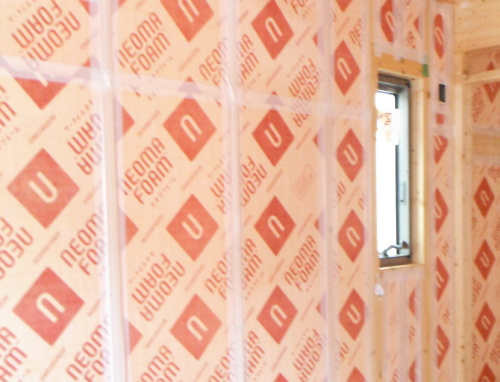

1階床下根太の間には、写真のように断熱材(フェノール樹脂ボード)を隙間無くいれます。また、壁内や天井にも、断熱性が高く水に強い高性能のフェノール樹脂板 t=60mmを入れ、家をポットのように熱を逃がさない構造に仕上げます。
土台の下は、基礎パッキンを入れて、床下の換気が全体的に均一になるようにしてあります。床下換気口を設けずに、床下全体の効率的な換気を行う基礎パッキン工法です。

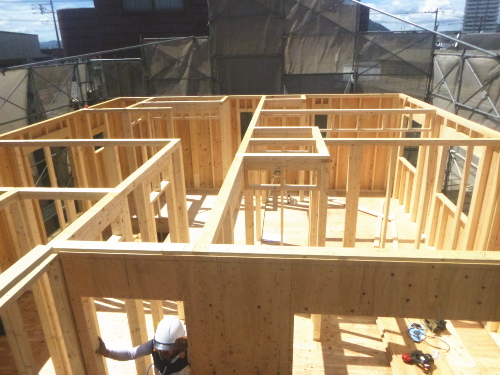

ツーバイフォーは、基礎⇒1階床⇒1階壁⇒2階床⇒2階壁⇒屋根というふうに下から順次上に完成させていきます。壁・床は、頑強に金物やボルト・釘で、接合されるので、横からの力に対しても、在来工法の2.5倍以上も強いといわれています。
ツーバイフォーで使う木の容積合計は、在来工法の1.5倍にもなります。
ツーバイフォー工法では、接合部に専用のくぎや接合金物(Cマーク金物など)を使用します。くぎはサイズ別にカラーリングが施されています。これは一度打ち込んでしまうと確認の難しいくぎを、くぎ頭の色により確実にチェックできるように考えられたものです。
最近では、メッキ処理されたくぎが規格に加えられ、建物の耐久性向上につながってきています。
-

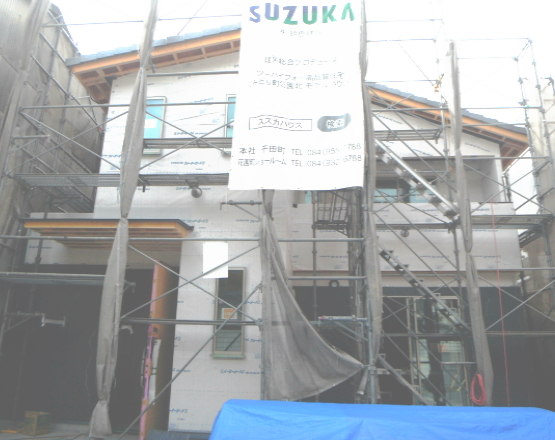

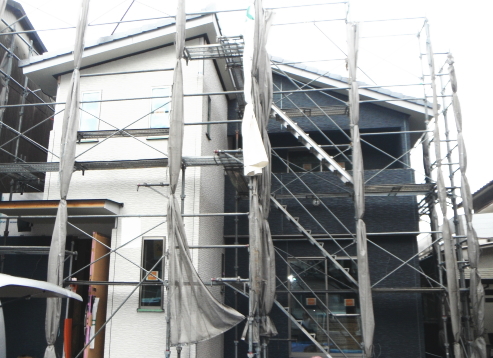

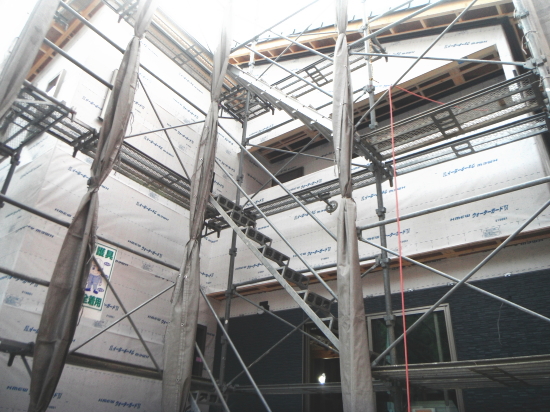

外壁工事
2021年8月下旬

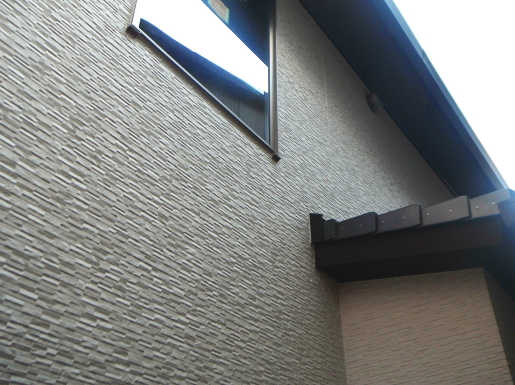

住宅瑕疵担保の基準に準じて、外壁(サイディング) は、「仕上げ外壁通気工法」で行っています。
通気工法は、外壁の温度が躯体に伝わるのを防ぎ、また、壁中の結露防止にも優れた効果を発揮します。住宅にとって、通気性をとって、湿気を外に逃がしてあげると言う事は住宅の寿命及び強度耐久性を持たせる為の非常に大切な部分です。
防水シートは、万が一に外壁材から侵入した水を躯体内部に入れない役目があります。また、窓周りは、特に水の浸入を絶対に防ぐために、防水テープをしっかりと取り付けます。
外壁材は、金具留めとして、外壁材(サイディング)を傷めることなく、引っ掛けて留める施工方法となっています。
