M保育園建替え新築工(工期:2020年3月)

福山市瀬戸町

難しい大型工事を高品質で確実に仕上げます。

特徴

本件現場は、山の上にあり資材搬入道路も幅が4mと短く、曲がりくねった道路のため、主要資材の重量鉄骨の柱や梁の搬入が大変困難と想定される。また、解体を含めた工期も短く、さらに、仮園舎が工事現場に隣接しているので幼児や先生の安全対策など、解決すべき問題が数多い現場です。

複数の会社による競争入札により受注。

完成写真

2019年6月~7月2019年8月~9月中旬9月中旬10月

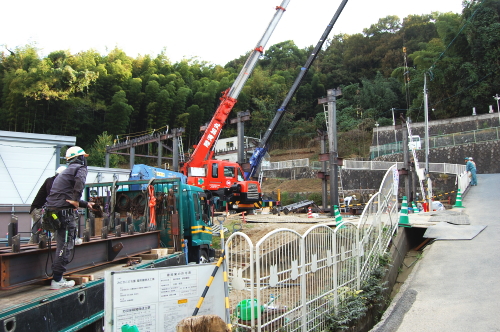

工事着工

仮園舎工事
仮園舎消防・建築検査

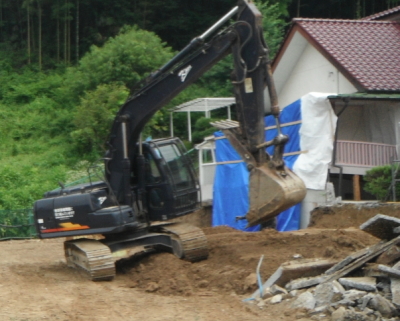

解体工事
新園舎工事着工

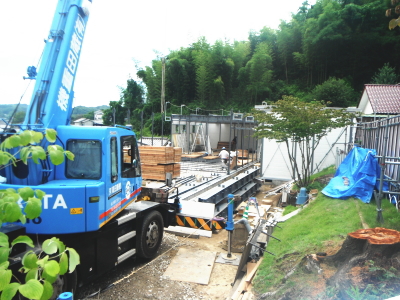

杭工事
擁壁工事

基礎工事

11月12月~1月2月
鉄骨建て方工事

屋根・外壁工事
軽鉄工事
内部造作
給排水工事
電気工事など
内装工事
仕上げ工事

地鎮祭

2019年9月17日

  • 解体工事・仮園舎工事

    2019年8-9月

    • 仮園舎工事

  • 杭・擁壁工事

    2019年9月末

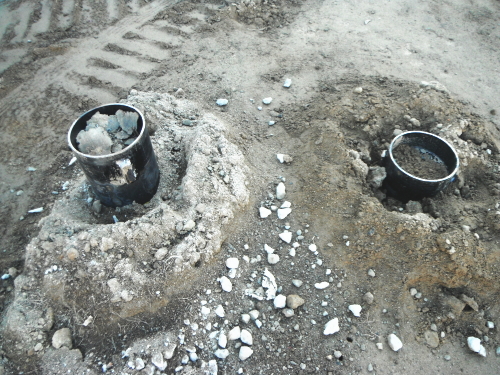

    • 杭工事

    • 擁壁工事

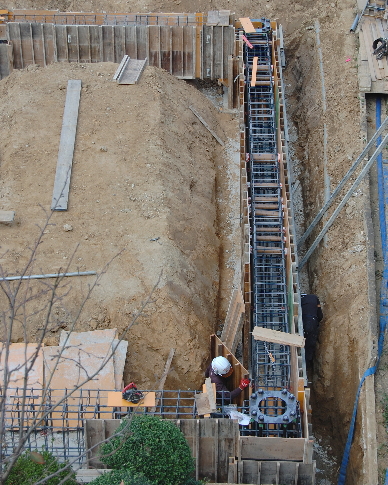

    基礎工事前に、鋼管杭および崖の擁壁工事をしました。
    図面と照らし合わせて、杭の芯が設計通りになるように慎重に杭の打設を行います。

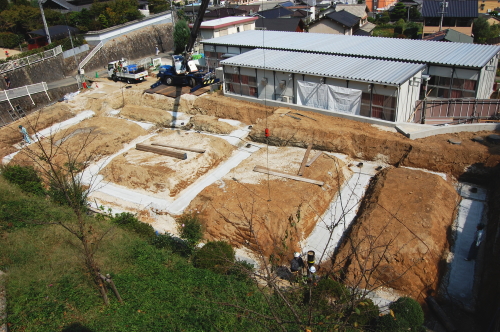

  • 基礎工事

    2019年10月上旬

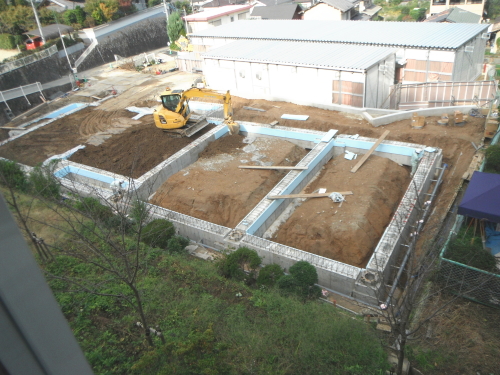

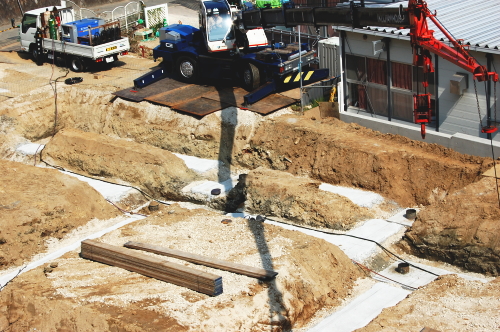

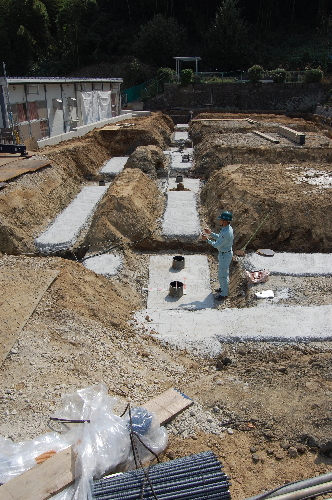

    • 基礎掘削全景

    • 基礎掘削部分拡大

    • 杭芯・基礎墨出し

    • 鉄筋・型枠工事

    • 鉄筋・型枠工事

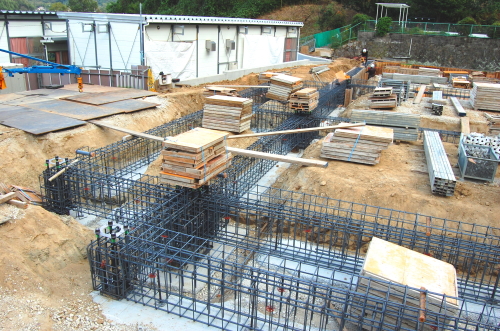

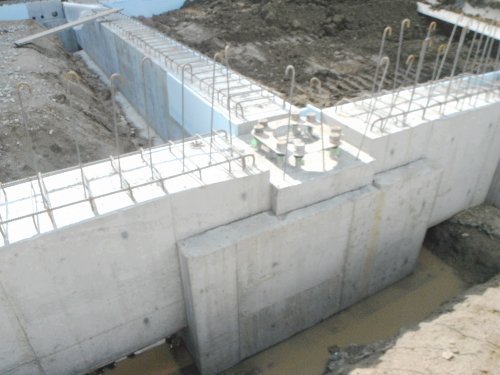

    • 基礎工事

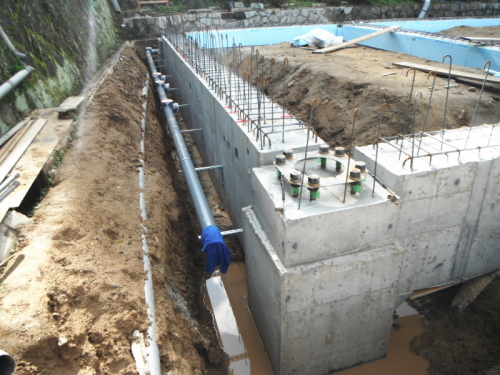

    • 基礎工事・配管工事

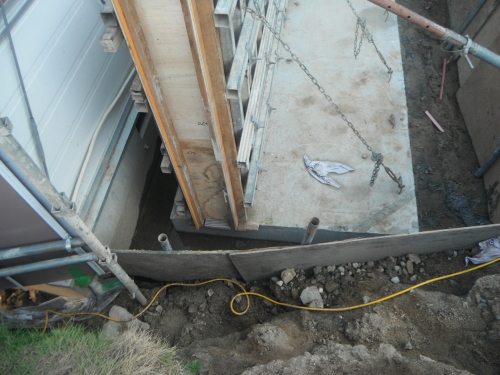

    • 埋め戻し工事

    鉄筋コンクリート地中梁とフーチングの位置出しをして、重機で掘り込みを行います。
    杭芯と照らし合わせて、基礎の位置を図面から現場へ墨出しをして鉄筋を組み、型枠工事を行います。
    鉄筋工事および型枠工事では、寸法や鉄筋の径や本数が設計図通りになっているかを慎重に確認しながら、現場チェックを念入りに行います。

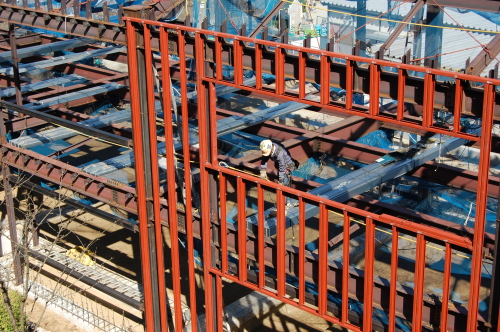

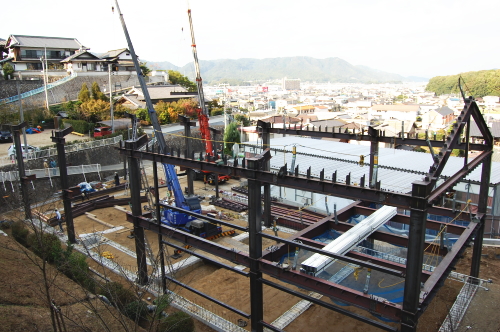

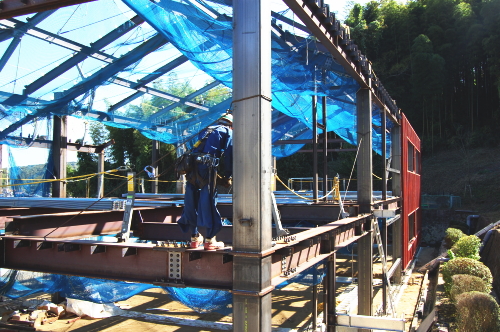

  • 鉄骨工事

    2019年10月下旬

    • レッカー荷吊り

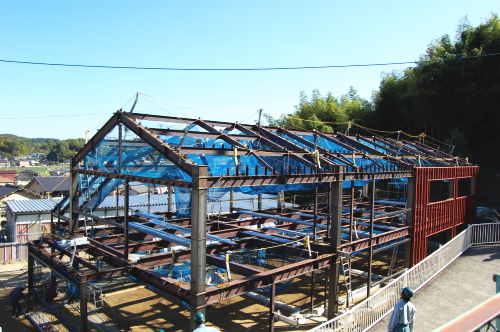

    • 柱梁の組立

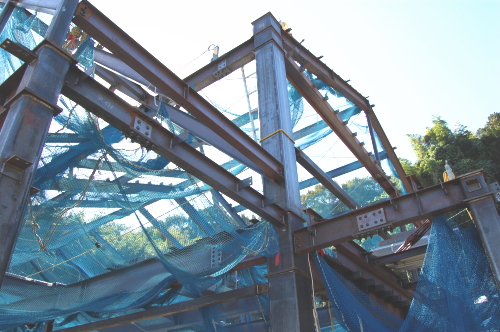

    • 鉄骨小屋組

    • 外壁下地鉄骨

    • 作業落下防止ネット、親綱設置

    • 連結ボルトの締め確認

  • 屋根工事他

    2019年11月

    • 屋根下地

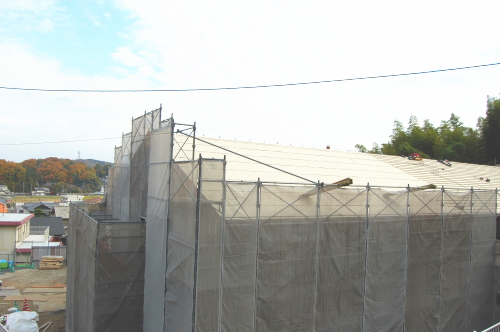

    • 瓦葺き

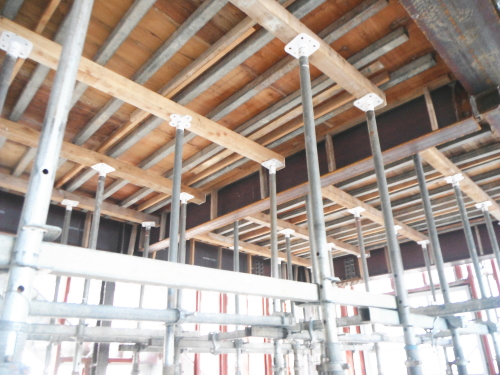

    • RCデッキ支保工

    • RCデッキ支保工全景

  • 外壁工事

    2019年12月

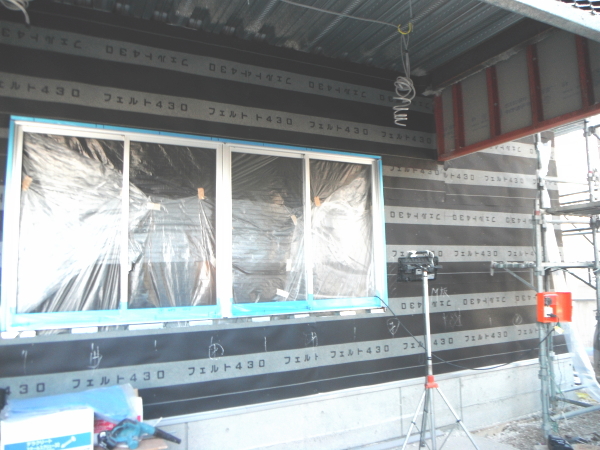

    • 外壁工事下地防水フェルト

    • 外部ベランダ

    • 外部階段

    • 建物全景(門扉)

施工事例一覧へ戻る
